Skupina Veolia Energie ČR stanovila harmonogram, výběr technologií i způsob financování odklonu od uhlí v Teplárně Karviná. Ta zásobuje teplem a teplou vodou přibližně 50 000 domácností v Karviné a Havířově.
Po první fázi dekarbonizace, která snížila závislost na uhlí o čtvrtinu, začíná druhá etapa s rozpočtem 9,4 miliardy korun. Cílem je úplné ukončení využívání uhlí v roce 2029.
I. fáze – snížení emisí CO₂ o 75 000 tun ročně
V rámci první etapy byly odstaveny tři uhelné kotle a nahrazeny šesti plynovými horkovodními kotli, čímž skončil uhelný provoz v Teplárně ČSA. Aktuální palivový mix lokality tvoří z 75 % uhlí a z 25 % zemní plyn.
„Došlo ke snížení emisí oxidů dusíku o více než 53 % a oxidu siřičitého o více než 72 %. Roční hodnoty emisí CO₂ klesly oproti stavu před investicí o 30 %, tedy o zhruba 75 000 tun,“ uvádí ředitel pro strategii a regulaci skupiny Veolia Energie Miroslav Zajíček. První fáze si vyžádala 536,5 milionu korun, přičemž 45 % pokryla dotace z Modernizačního fondu.
II. fáze – konec uhlí v Karviné do roku 2029
Druhá etapa zahrnuje odstavení posledních čtyř uhelných kotlů v Teplárně Karviná. Nahradí je multipalivový kotel K7 na tuhá alternativní paliva (TAP) a biomasu, nová parní turbína TG8 a doplňkový plynový kogenerační zdroj. Nový palivový mix bude tvořit z 53,19 % TAP a z 46,81 % zemní plyn.
„Celkové investice do druhé etapy dosáhnou více než 9,4 miliardy korun. Projekt získal dotaci z Modernizačního fondu přesahující 5 miliard korun, což představuje 53 % z celkových nákladů,“ říká Miroslav Zajíček. Po dokončení v roce 2029 klesnou emise CO₂ oproti stavu před dekarbonizací o 200 000 tun ročně.
Využití tuhých alternativních paliv (TAP)
Od roku 2029 bude 53,19 % tepla pro Karvinou a Havířov pocházet z vytříděného nerecyklovatelného odpadu ve formě TAP. „Místo, aby zbytkový vytříděný odpad putoval na skládky, přeměníme ho přímo v regionu na teplo a elektřinu. Zabráníme emisím metanu ze skládek a nahradíme fosilní paliva. Výsledkem je snížení CO₂, stabilnější cena tepla pro domácnosti a snížení závislosti na zemním plynu,“ vysvětluje Zajíček.

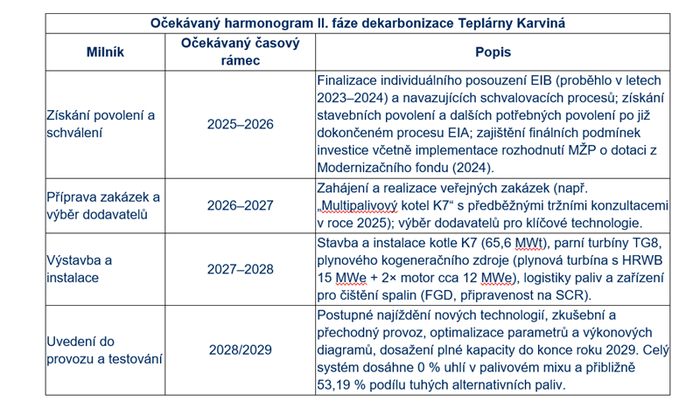

Harmonogram a investiční rámec
Tento projekt je součástí širšího záměru skupiny investovat v České republice do dekarbonizace přes 20 miliard korun. Druhá fáze v Karviné je rozložena do milníků od získání povolení po uvedení do provozu. „Tento harmonogram je flexibilní v závislosti na dodavatelských řetězcích a regulačních schváleních, ale klíčovým cílem je jeho završení do konce roku 2029,“ uzavírá Miroslav Zajíček.
